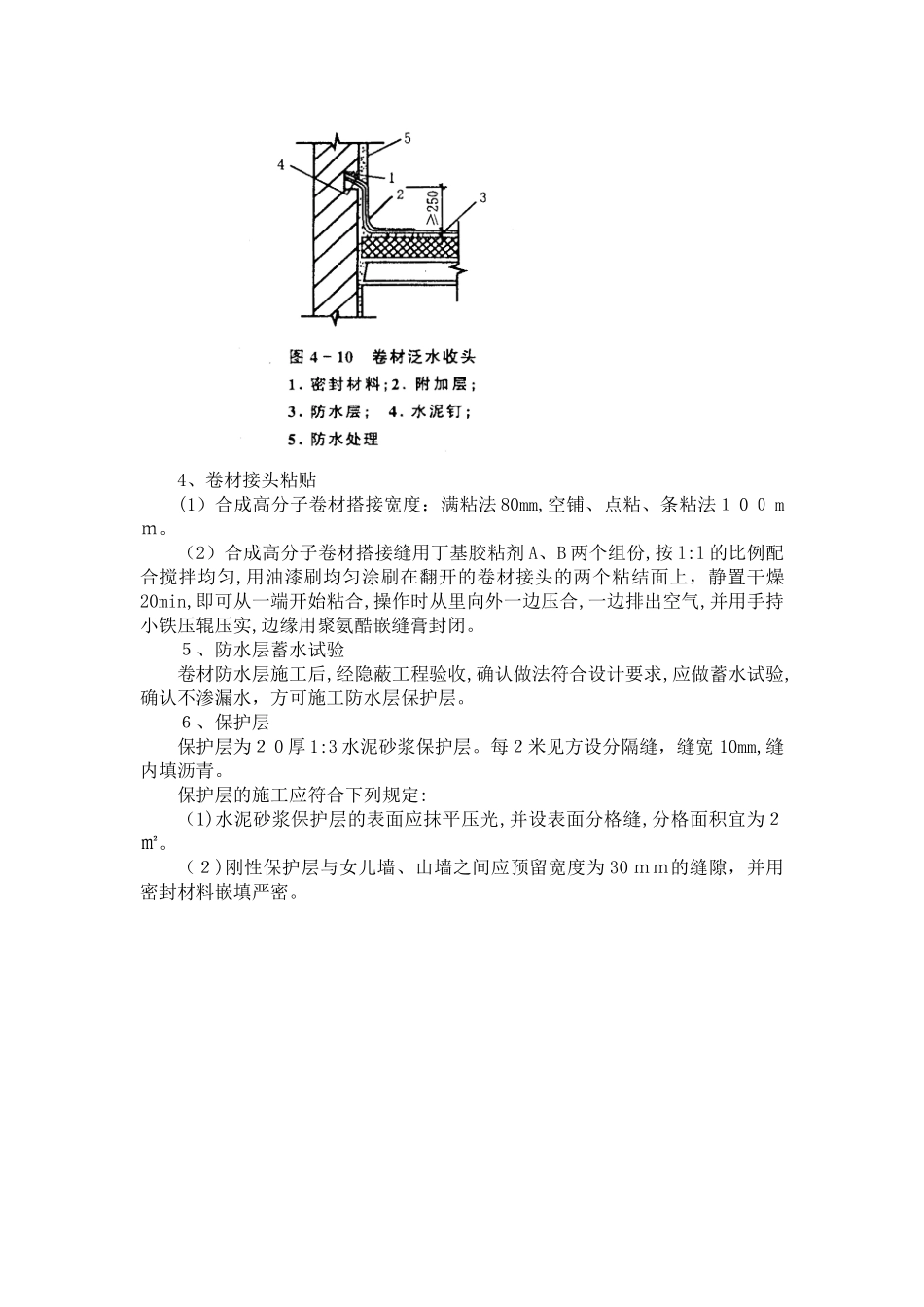

根据现场施工条件、材料准备情况,在不上人屋面的各构造层做法之间组织流水作业。1、屋面保温层、防水层及找坡层施工工艺(1)材料及要求:材料的密度、导热系数等技术性能,必须符合设计要求和施工质量验收规范的规定,应有出厂合格证和检测报告。找平层施工:找坡层为1:3水泥砂浆,最薄处15mm厚,坡度值2%(局部1%)。首先,根据设计规定最低处的厚度按2%(局部1%)坡度要求拉线找出最高和最低的标高,抹出60mm×60mm见方的水泥砂浆标高控制点,用来控制找坡层的表面标高,然后拉线抹找坡墩,间距以3m见方为宜(找坡层铺完之后清除)。A材料拌合:水泥、珍珠岩、中砂配合比为1:3:10(体积比),先将三种材料按体积比拌合均匀后,再拌合均匀,颜色一致。加水量要严格控制,以铺设时其表面不得出现泌水现象为原则来确定用水量。B刮平、压实:以找坡墩为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木杠刮平,再用木拍板拍压,并随时用2m靠尺检查坡度,高出部分铲除,凹处填平。直至拍出浆为止。C找平层施工完后要进行洒水养护,严禁上人乱踩、弄脏,养护2天后方可进行找平层施工。保温层:采用水泥膨胀珍珠岩,1:3水泥砂浆铺贴。找平层:采用25厚1:3的水泥浆找平。防水层:第一道为改性沥青卷材,第二道为高分子卷材。保护层:采用20厚1:2.5的水泥浆,分隔缝不大于1m。水泥:P.O32.5普通硅酸盐水泥。砂:中砂(2)作业条件:女儿墙、风道等屋面结构、构筑物已施工完毕,结构表面凸起、凹坑等已处理完毕且清扫干净。屋面雨、排水管出屋面管根已封堵处理完毕。(3)工艺流程及操作要点基层清理→管根处理→保温层铺设→水泥砂浆保护层1)基层清理:应将现浇混凝土结构层表面的杂物、灰尘清理干净。2)管根处理:为确保屋面防水效果,突出屋面的管根、风道等应将根部封堵严密。3)保温层铺设:屋面保温层为水泥膨胀珍珠岩,施工要求为:保温层的基层平整、干净、干燥,应紧靠基层表面,铺平、垫稳,接缝处要用同类材料碎屑填嵌饱满。4)透气孔设置:沿屋面纵向设置两排排气孔,间距6米,直径50mmPVC。管头顶部需设置弯头,防止雨水进入。2、屋面找平层施工工艺:(1)材料及要求:水泥:P.O32.5普通硅酸盐水泥砂:宜用中粗河砂,含泥量不大于3%,不含有机杂质,级配良好。(2)作业条件:找平层施工前,屋面保温层、找坡层应进行检查验收,并办理验收手续。各种穿过屋面的预埋管件、女儿墙、伸缩缝等根部,应按设计施工图及规范要求处理好。施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润等。(3)工艺流程:基层清理→座点冲筋→洒水湿润→施工找平层→养护→验收1)基层清理:找坡层层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。2)座标高点、冲筋:根据坡度要求,拉线找坡,一般按2~3m间距贴标高点,铺抹找平砂浆时,先按流水方向以2m间距冲筋,并设置找平层分格缝,铺砂浆前按2m的间距用20×40的木条设置20mm宽的分格缝条。3)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是有利于基层与找平层的结合,但不可洒水过量,以免影响找平层的干燥,防水层施工后窝住水气,使防水层产生空鼓。以洒水达到基层和找平层能牢固结合为度。4)铺抹水泥砂浆:找坡层养护后用20厚1:2.5水泥砂浆找平。抹灰前先将基层洒水润湿,扫纯水泥浆一道,随刷随铺砂浆,使之与基层粘结牢固,无松动、空鼓、凹坑、起砂、掉灰等现象。按分格块装灰、铺平,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,待砂浆表面收水后用铁抹子压第一遍。在砂浆接近终凝,人踏上去有脚印但不下陷时,再用铁抹子压第二遍即可交活,并将轻轻嵌缝条取出。5)养护:找平层抹灰、压光后,及时用塑料薄膜覆盖进行保湿养护,养护期为7天,干燥后将分隔缝用密封膏填嵌。3、防水层:第一道为改性沥青卷材,第二道为高分子卷材(300g),铺设防水层前刷粘结剂两道,采用满粘法。长边搭接长度大于80mm,短边搭接长度大于10mm。(国标二级防水做法要求)1、清理基层防水层施工前将已验收合格的基层表面清扫干净,不得有浮尘、杂物等影响防水层质量的缺陷。2、附加层施工...
