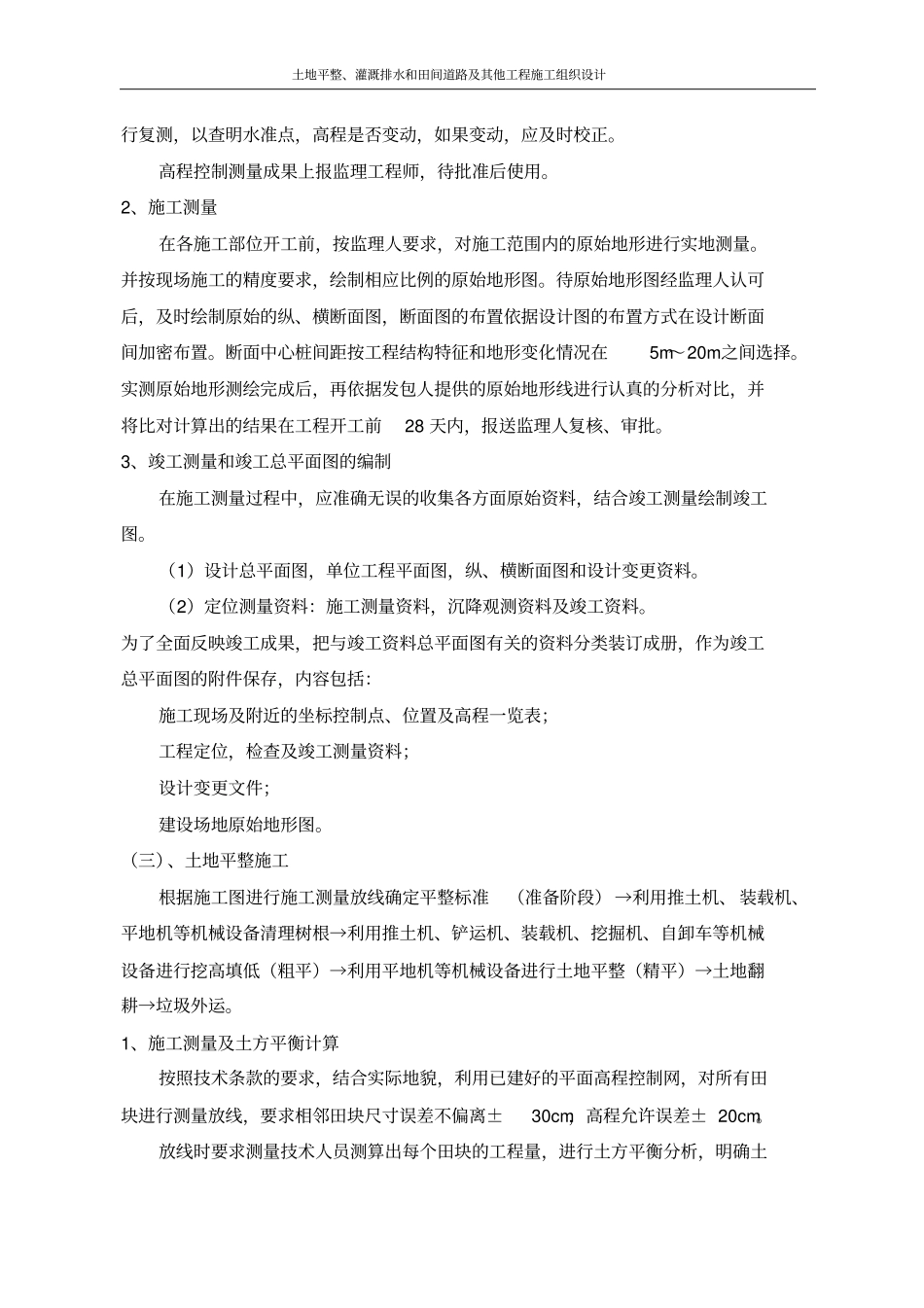

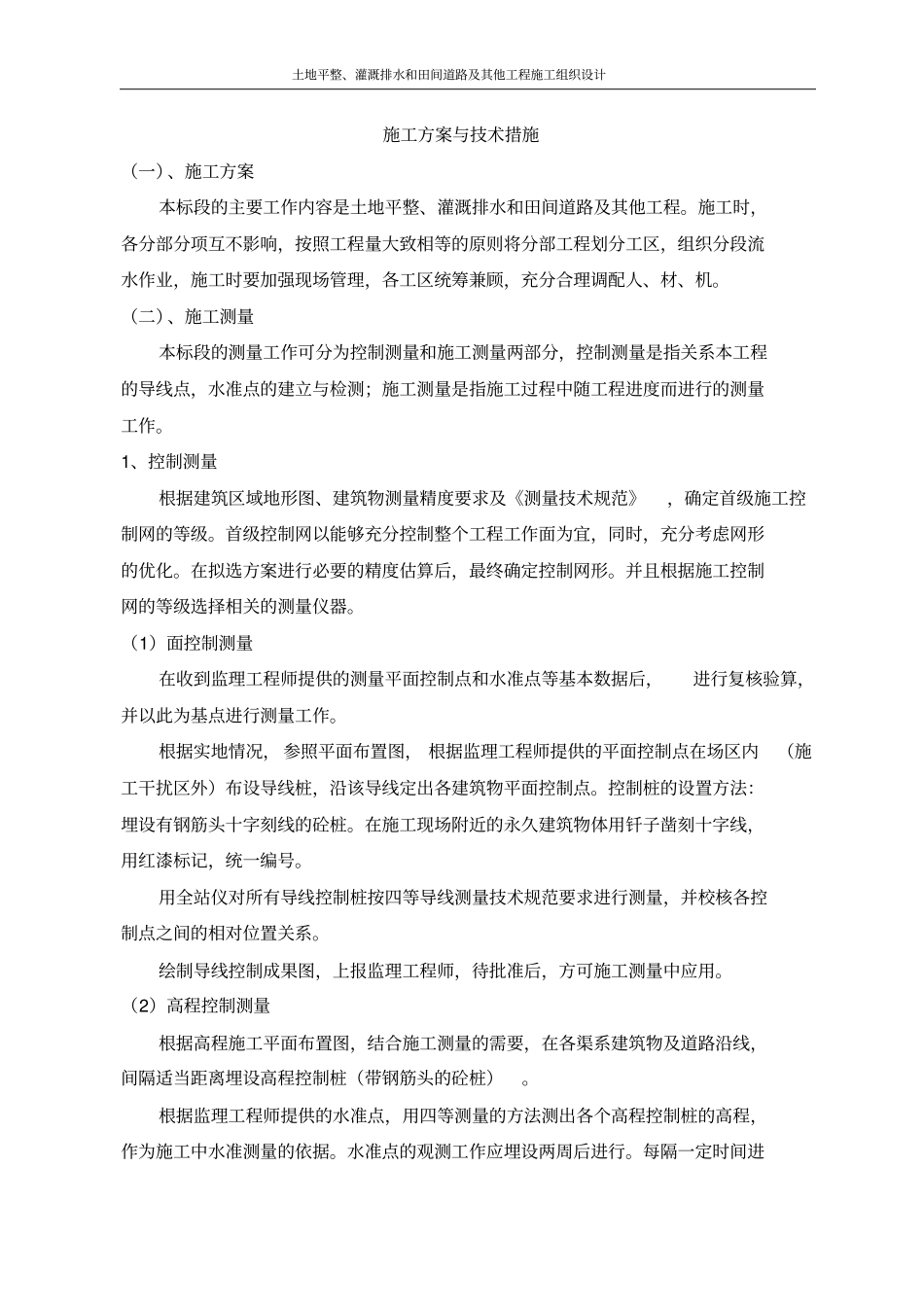

土地平整、灌溉排水和田间道路及其他工程施工组织设计土地平整、灌溉排水和田间道路及其他工程施工组织设计土地平整、灌溉排水和田间道路及其他工程施工组织设计施工方案与技术措施(一)、施工方案本标段的主要工作内容是土地平整、灌溉排水和田间道路及其他工程
施工时,各分部分项互不影响,按照工程量大致相等的原则将分部工程划分工区,组织分段流水作业,施工时要加强现场管理,各工区统筹兼顾,充分合理调配人、材、机
(二)、施工测量本标段的测量工作可分为控制测量和施工测量两部分,控制测量是指关系本工程的导线点,水准点的建立与检测;施工测量是指施工过程中随工程进度而进行的测量工作
1、控制测量根据建筑区域地形图、建筑物测量精度要求及《测量技术规范》,确定首级施工控制网的等级
首级控制网以能够充分控制整个工程工作面为宜,同时,充分考虑网形的优化
在拟选方案进行必要的精度估算后,最终确定控制网形
并且根据施工控制网的等级选择相关的测量仪器
(1)面控制测量在收到监理工程师提供的测量平面控制点和水准点等基本数据后,进行复核验算,并以此为基点进行测量工作
根据实地情况, 参照平面布置图, 根据监理工程师提供的平面控制点在场区内(施工干扰区外)布设导线桩,沿该导线定出各建筑物平面控制点
控制桩的设置方法:埋设有钢筋头十字刻线的砼桩
在施工现场附近的永久建筑物体用钎子凿刻十字线,用红漆标记,统一编号
用全站仪对所有导线控制桩按四等导线测量技术规范要求进行测量,并校核各控制点之间的相对位置关系
绘制导线控制成果图,上报监理工程师,待批准后,方可施工测量中应用
(2)高程控制测量根据高程施工平面布置图,结合施工测量的需要,在各渠系建筑物及道路沿线,间隔适当距离埋设高程控制桩(带钢筋头的砼桩)
根据监理工程师提供的水准点,用四等测量的方法测出各个高程控制桩的高程,作为施工中水准测量的依据
水准点的观测工作应埋设两周
